Collettamento fognario dei versanti di Agello: Vignaia, Vallupina, Montebuono e Mugnano

Descrizione del progetto

Collettamento fognario dei versanti di Agello: Vignaia, Vallupina, Montebuono e Mugnano



MISSIONE 2, COMPONENTE 4, INVESTIMENTO 4.4 – INVESTIMENTI IN FOGNATURA E DEPURAZIONE

Intervento: DEP440000043

CUP: J52E22000080002

L’intervento prevede l’eliminazione di cinque scarichi liberi presenti nelle frazioni di Agello e Vignaia (Comune di Magione, PG) attraverso la realizzazione di 7,7 km c.a. di nuove condotte fognarie, di cui circa 5,2 km in pressione e 2,5 km a gravità, con collegamento al sistema fognario esistente recapitante all’impianto di depurazione di Taverne di Corciano. È prevista la realizzazione di nuove stazioni di sollevamento, necessarie a superare i dislivelli di quota per recapitare nel collettore esistente.

Il costo complessivo dell’intervento è di 2,8 milioni di euro.

La finalità dell’intervento è quindi di eliminare scarichi in corpi superficiali senza trattamento adeguato, per convogliarli in un impianto di depurazione efficiente migliorando lo stato ambientali del reticolo idrografico.

Sostegno finanziario ricevuto dall'Unione europea

A settembre 2023 il Ministero dell'Ambiente (MASE) ha pubblicato il decreto ministeriale n. 262 del 9 agosto 2023 recante l'elenco dei 176 progetti ammessi a finanziamento della Misura M2C4, Investimento 4.4, Fognatura e depurazione. I quattro progetti selezionati da Umbra Acque, a valere sul PNRR, sono risultati tutti ammissibili. In data 11 marzo 2024 è stato sottoscritto l’Accordo di programma tra il Ministero dell'ambiente e della sicurezza energetica, la Regione Umbria e l'Ente di Governo d'Ambito AURI, con registrazione dell’atto finale a giugno 2024.

Il finanziamento concesso è pari a circa 2,235 milioni di euro.

L’Autorità Umbra per Rifiuti e Idrico (A.U.R.I.) risulta il Soggetto Beneficiario del finanziamento, mentre Umbra Acque S.p.A. è stata individuata come Soggetto Attuatore.

Risultati raggiunti

I lavori sono stati aggiudicati a dicembre 2023, nel pieno rispetto della prima importante milestone prevista per la misura PNRR (31/12/2023). L’inizio lavori è avvenuto ad aprile 2024.

Durante l’estate 2024 hanno avuto inizio le attività di monitoraggio e rendicontazione sul sistema REGIS, secondo le indicazioni ricevute dal MASE.

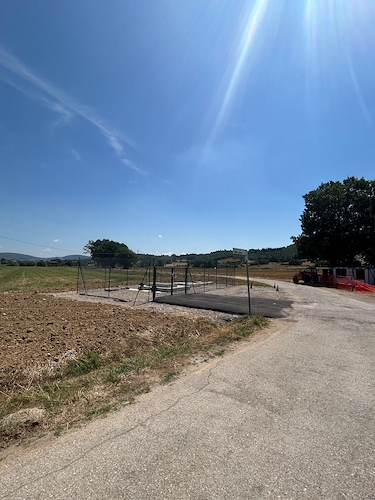

I lavori sono in fase di conclusione.
